G3 Театральный: Март 2025. Новости со стройки!

Новость

В доме №1 выполняется обустройство входных групп, благоустройство двора и завершается отделка мест общего пользования. Проведены пуско-наладочные работы инженерных систем здания.

В доме №2 завершается возведение внутренних и наружных стен и начат монтаж котельного оборудования.

Подробнее в разделе Ход строительства.

Дом №1

На фасаде дома и снаружи здания:

- Завершаются работы по установке фасадного освещения.

- Производятся работы по установке ограждений балконов, корзин кондиционеров и парапетов.

- Завершаются работы по устройству витражей входных групп.

- Завершается укладка брусчатки на входных группах.

- На кровле установлены переходные лестницы и стремянка подъема на кровлю котельной.

Благоустройство территории:

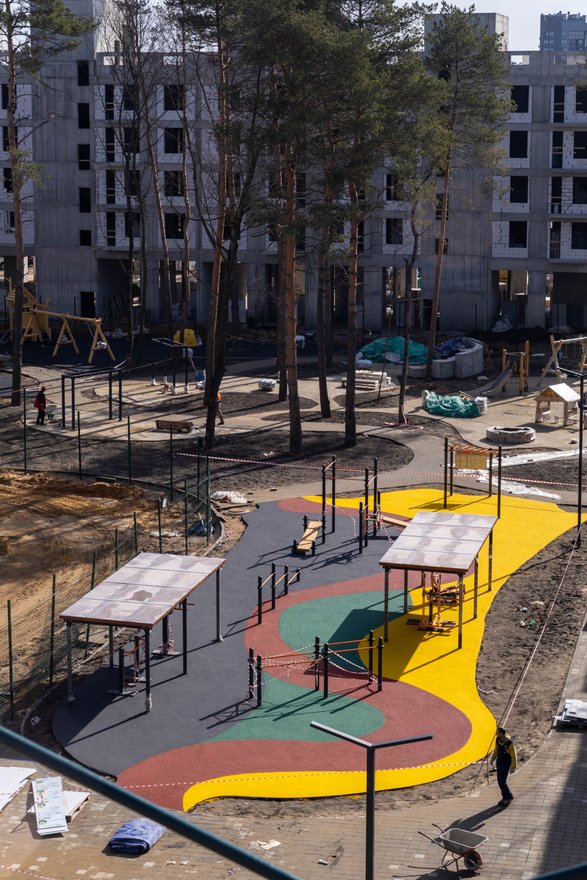

- Обустраивается ЕPDM покрытие на детских площадках.

- Монтаж пластиковых бордюров на детских площадках.

- Установлены детские игровые комплексы, перголы, комплексы для занятия спортом.

- Произведено подключение наружного дворового освещения.

- Установлены дорожные знаки.

Подвальная часть дома:

- Завершены работы по изготовлению и монтажу металлоконструкций келлеров

- Завершена установка противопожарных дверей в помещения келлеров.

- В келлерах установлены светильники с датчиками движения и светильники аварийного освещения.

- Установлены номерные бирки на дверях келлеров.

- Завершены работы по устройству полимерных полов в помещениях келлеров и подвала.

Инженерные работы в подвальной части:

- По инженерным системам подвала произведены пуско-наладочные работы и инженерных систем.

- Производятся работы по монтажу системы «Безопасный регион».

Внутренние работы:

- Завершена установка дверей в местах общего пользования.

- Произведена укладка керамогранита на полах в МОП, лифтовых холлах, на лестничных клетках и маршах.

- Установлены ограждения лестничных маршей и стремянок выхода на кровлю.

- Выполнена штукатурка стен, завершается декоративная штукатурка стен в МОПах и лестничных клетках.

- Выполнен монтаж подвесного потолка.

- Выполнен монтаж люков на вентклапанах и квартирных тепловых станциях.

- Установлены порталы на лифтовых шахтах

- Установлены приборы вызова лифтов и приборы голосовой связи.

- Выполнен монтаж зеркал в лифтовых кабинах.

- В квартирах установлены счетчики холодной и горячей воды.

- Установлены доводчики на дверях.

- Внутри входных групп ведутся работы по остеклению витражных алюминиевых конструкций.

- Ведутся работы по установке видеодомофонов.

Внутренняя инженерия:

- Установлены этажные электрощиты.

- Установлены датчики пожарной сигнализации.

- Установлены приборы голосового извещения.

- Установлены потолочные светильники в МОП и светильники на лестничных клетках.

- Установлены эвакуационные указатели на входных дверях и лестничных клетках.

- Завершена разводка силовых кабелей и слаботочных кабелей в квартиры.

- Завершены работы по монтажу квартирных дверей.

- Завершен монтаж сантехники в КУИ на 1 этажах и в ПУИ в подвале.

- Установлены тумбы под умывальники и душевые поддоны, установлена запорная фурнитура.

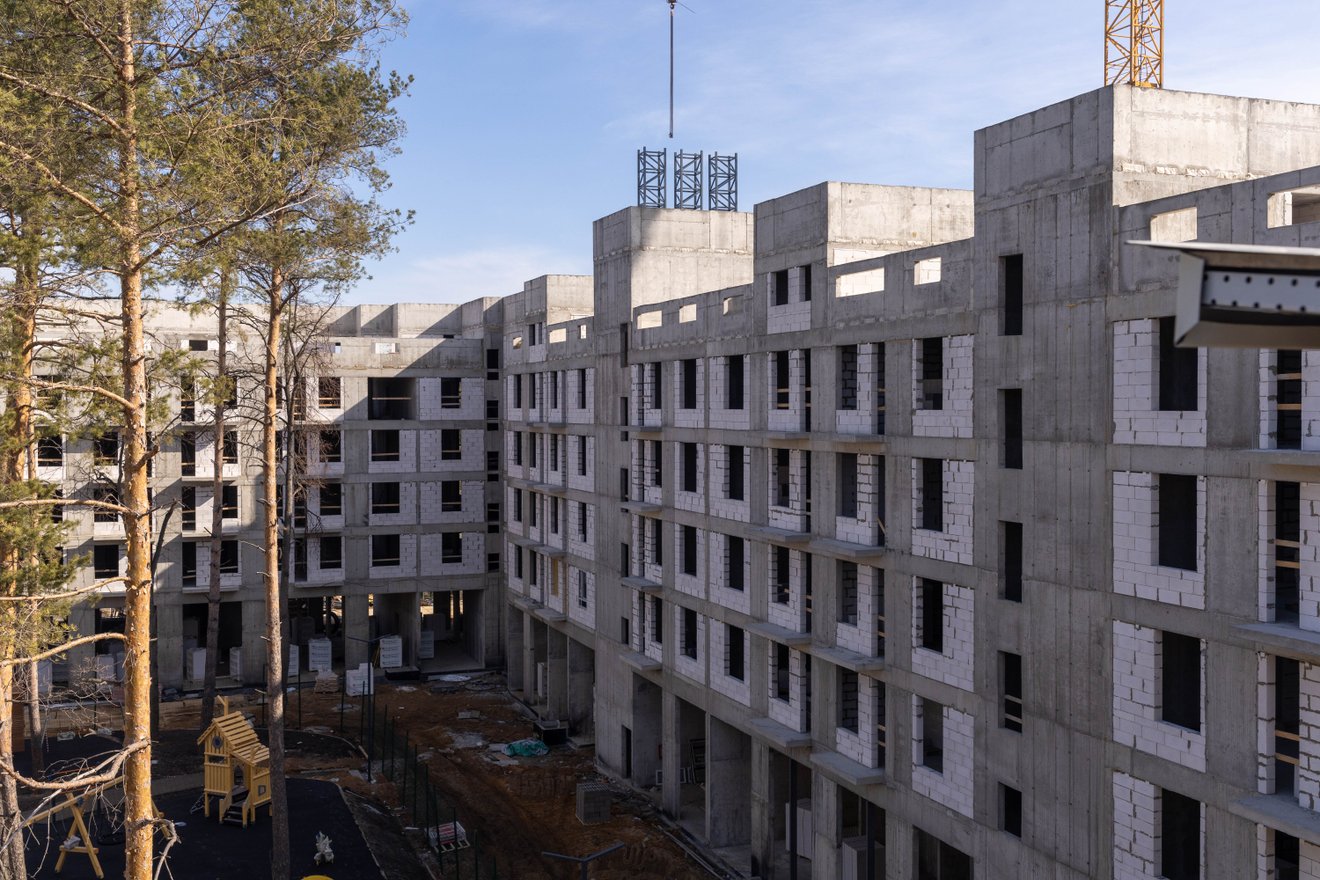

Дом №2

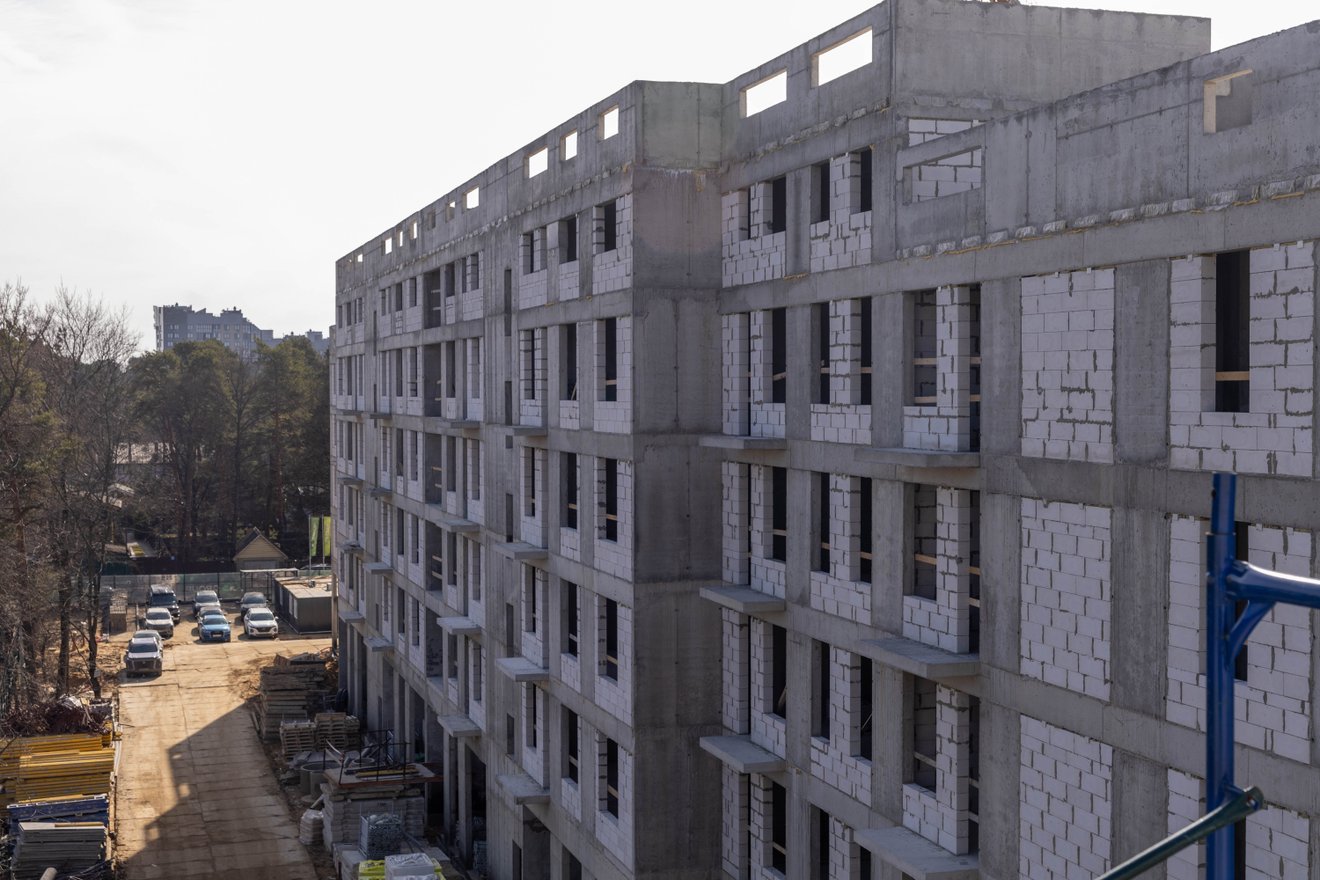

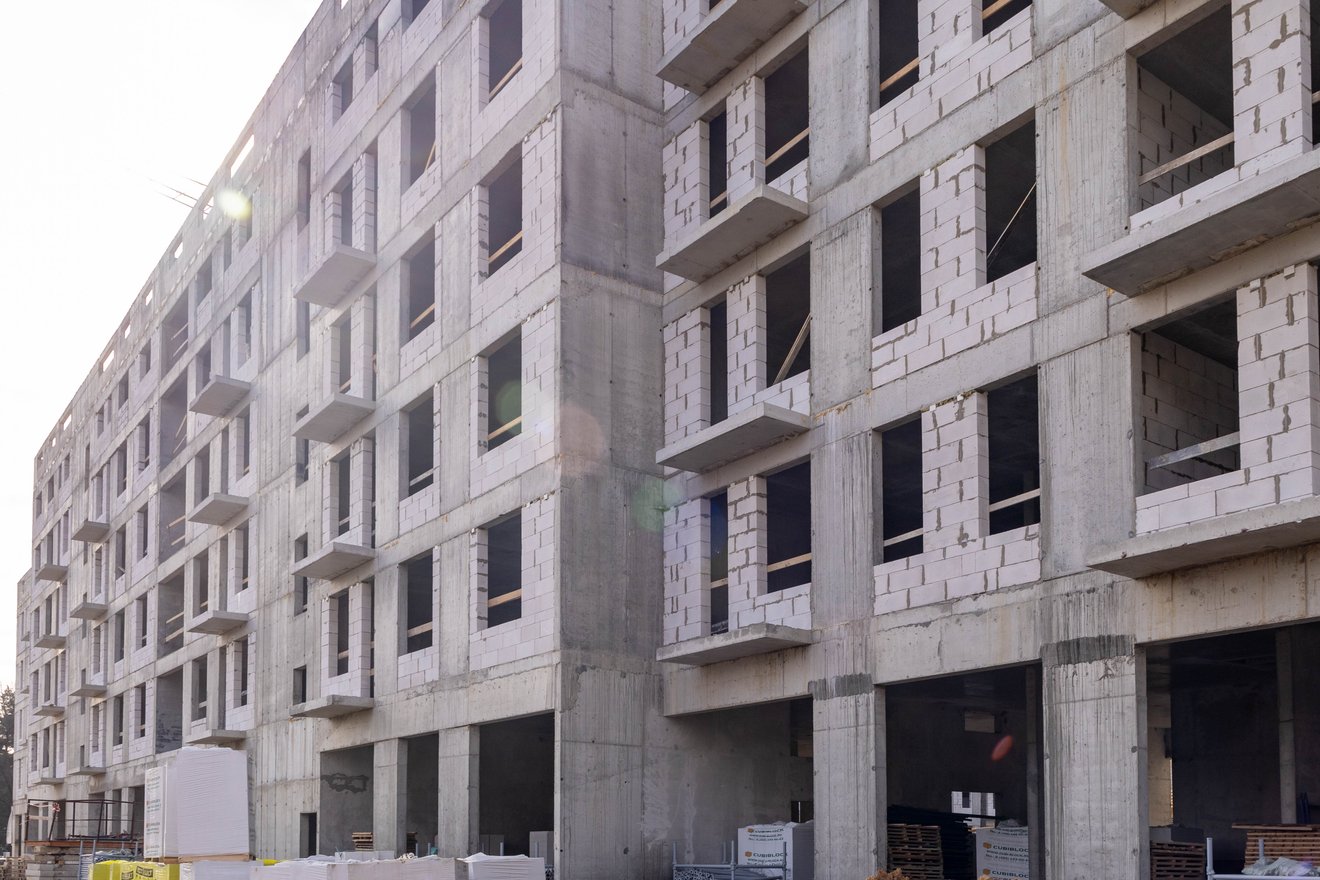

- Завершаются работы по устройству наружных и внутренних стен на 2-5 этажах, на антресольном этаже.

- Производятся работы по установке фахверковых конструкций на 1 этаже.

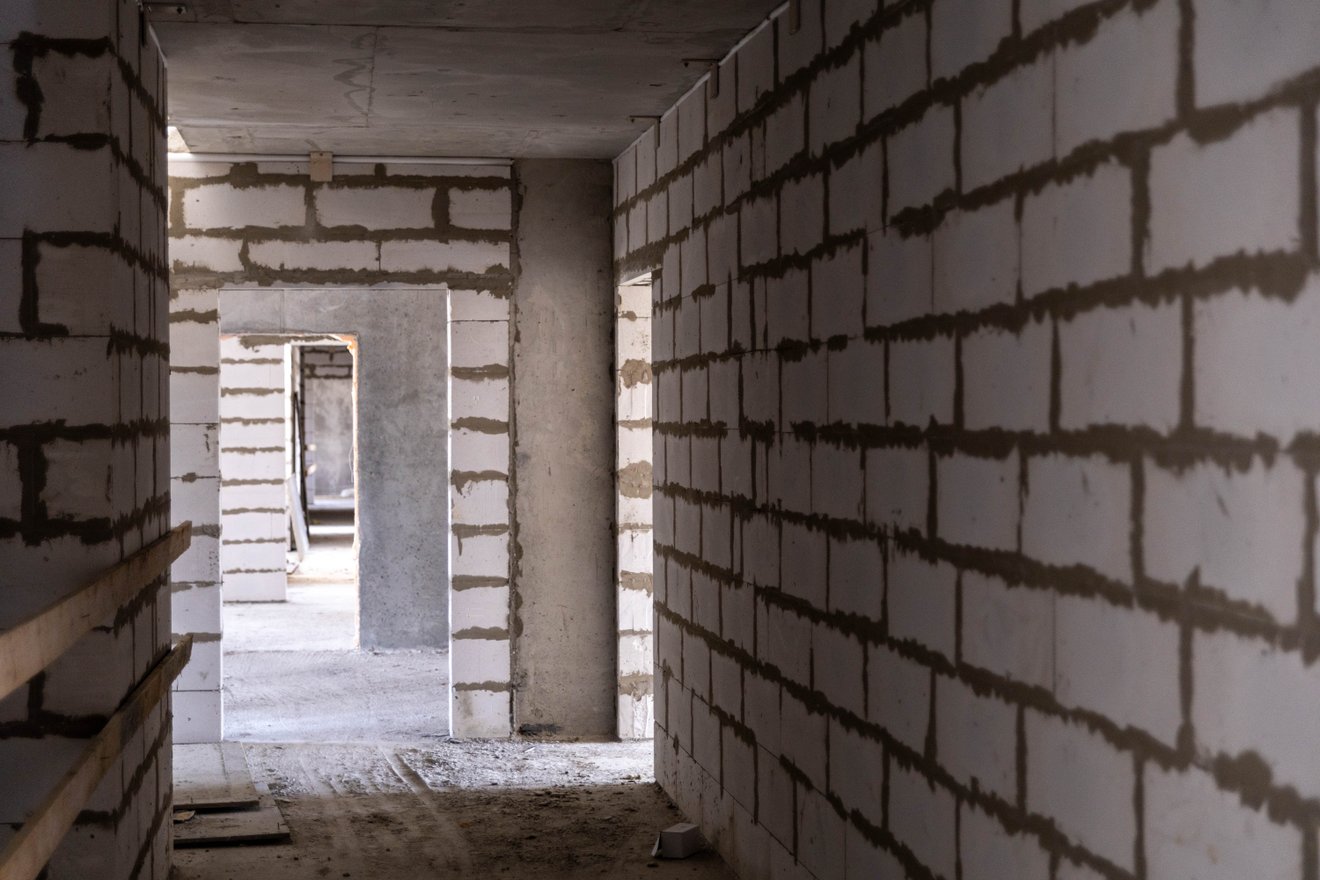

- Производятся работы по устройству стен в техподполье.

- Начались работу по монтажу котельной. Завезено котельное оборудование.

Подробнее узнать о деталях стройки и посмотреть полный фотоотчет можно в разделе "Ход строительства"
