G3 Театральный: Февраль 2025. Новости со стройки!

Новость
Строительство G3 Театральный продолжается активными темпами. В отчете представлены ключевые этапы работ по двум домам, включая фасадные, внутренние, инженерные работы и благоустройство территории.

Дом №1

На фасаде дома и снаружи здания:

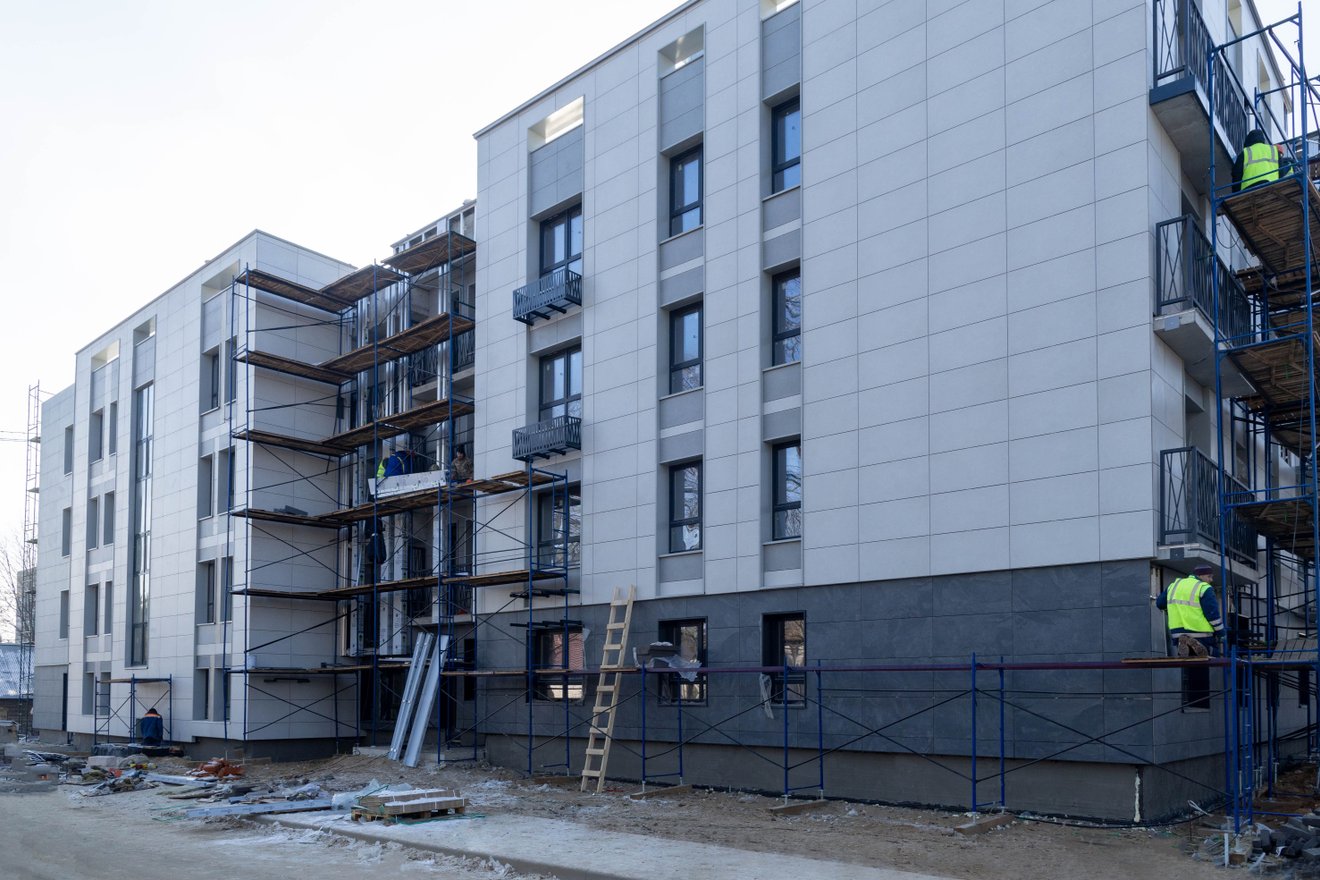

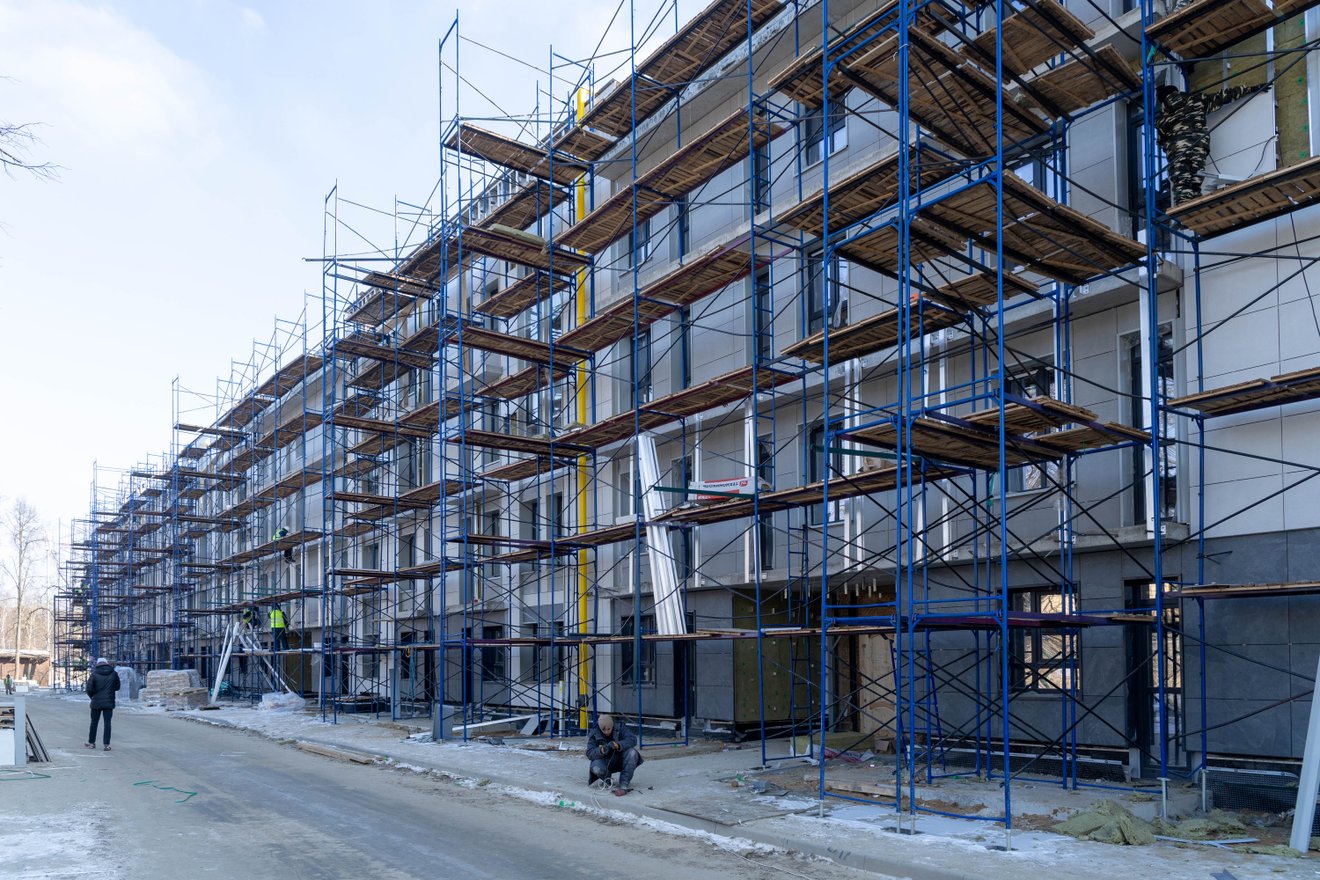

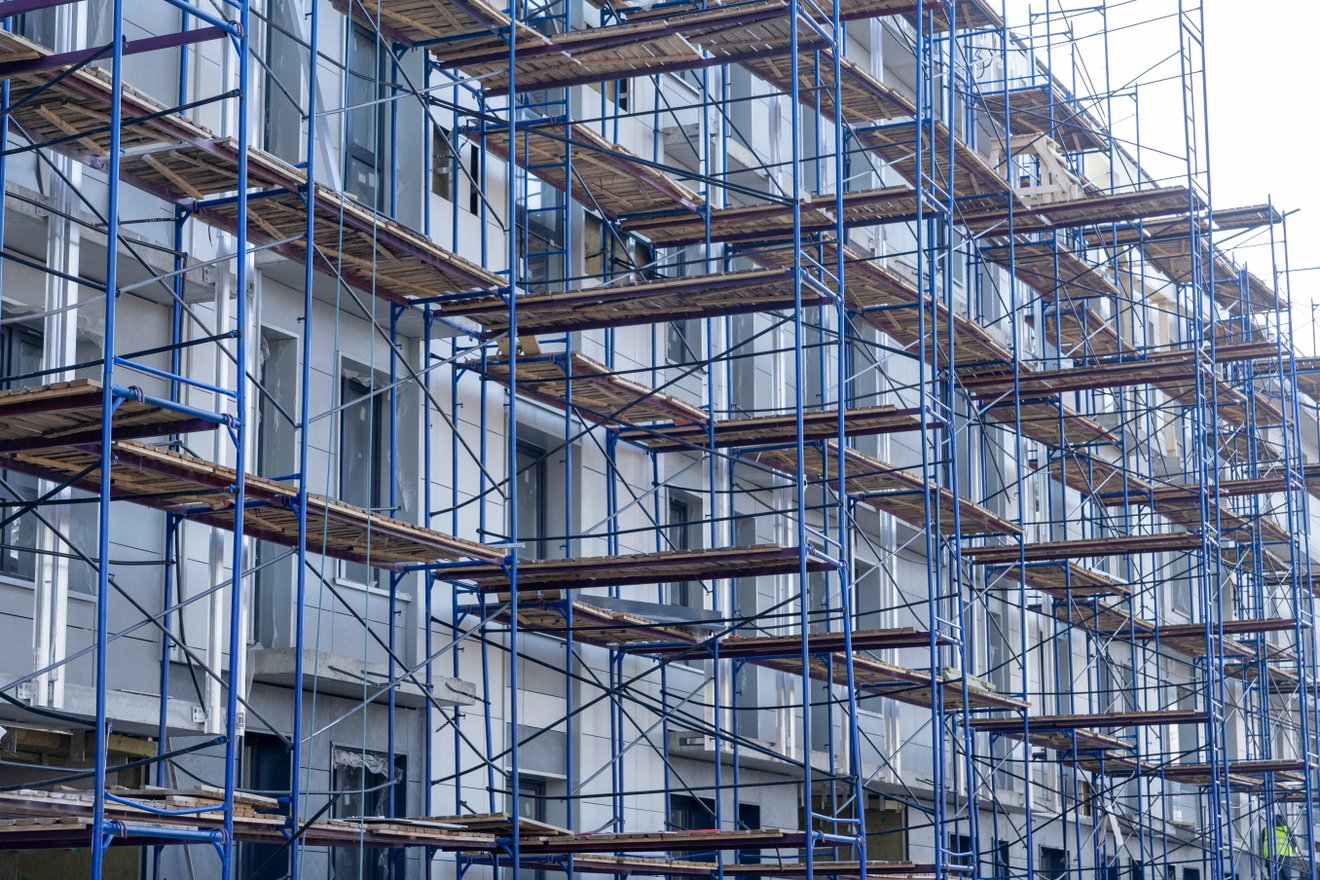

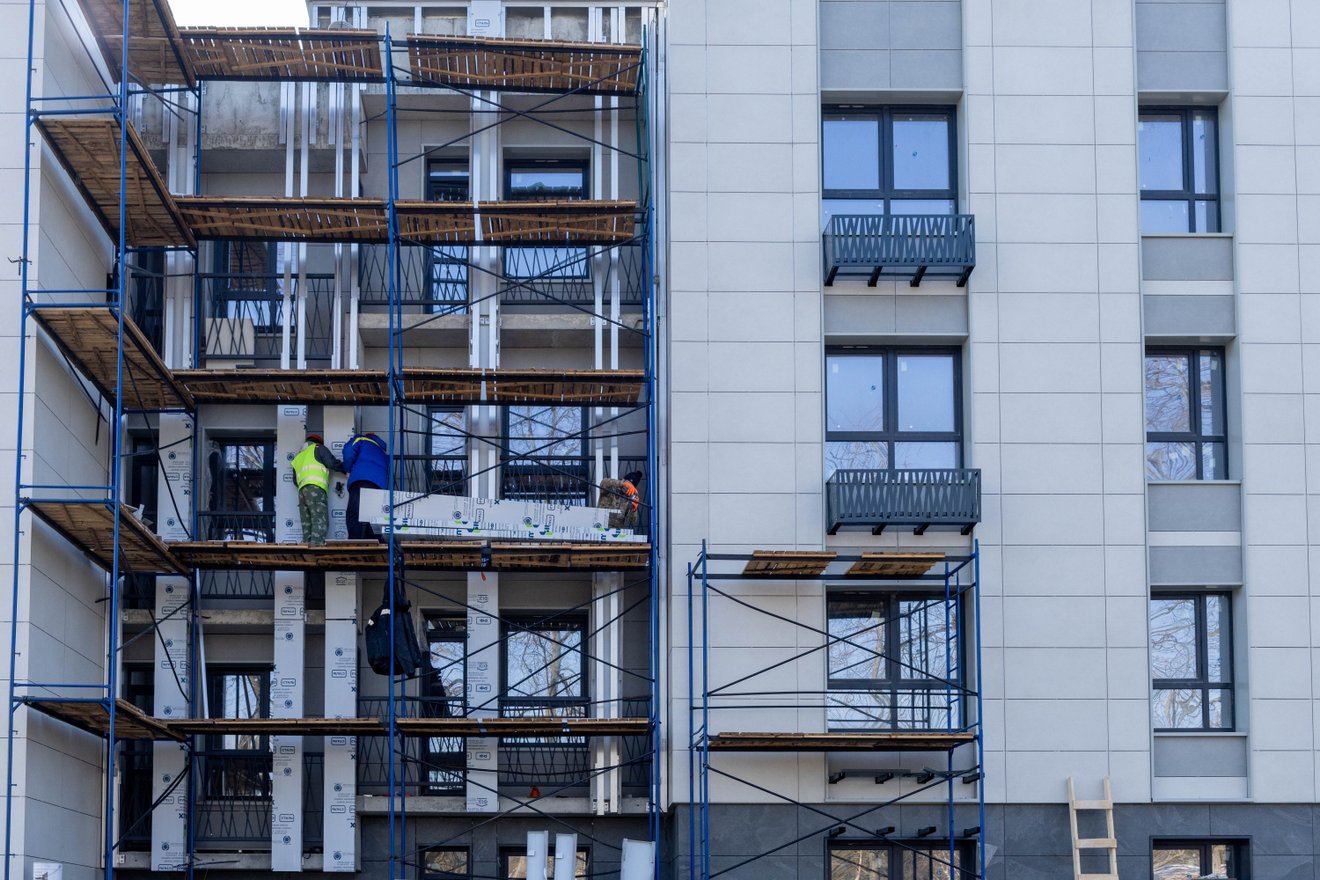

- Продолжаются работы по устройству навесного вентилируемого фасада:

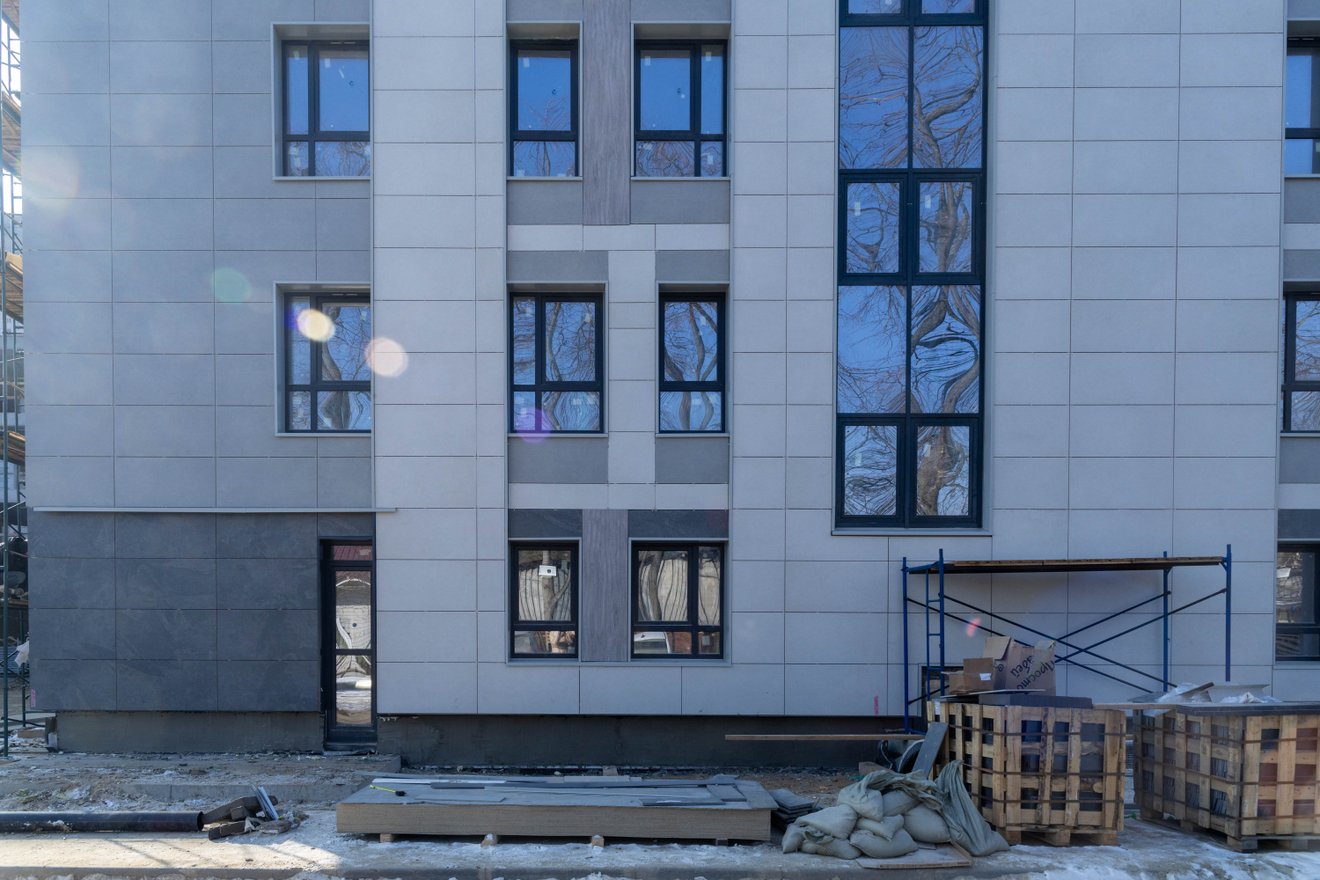

- с наружной стороны здания производится облицовка стен керамогранитными плитами и композитными панелями;

- ведутся работы по установке фасадного освещения.

- ведутся работы по утеплению цоколя.

- производятся работы по установке ограждений балконов, корзин кондиционеров и парапетов.

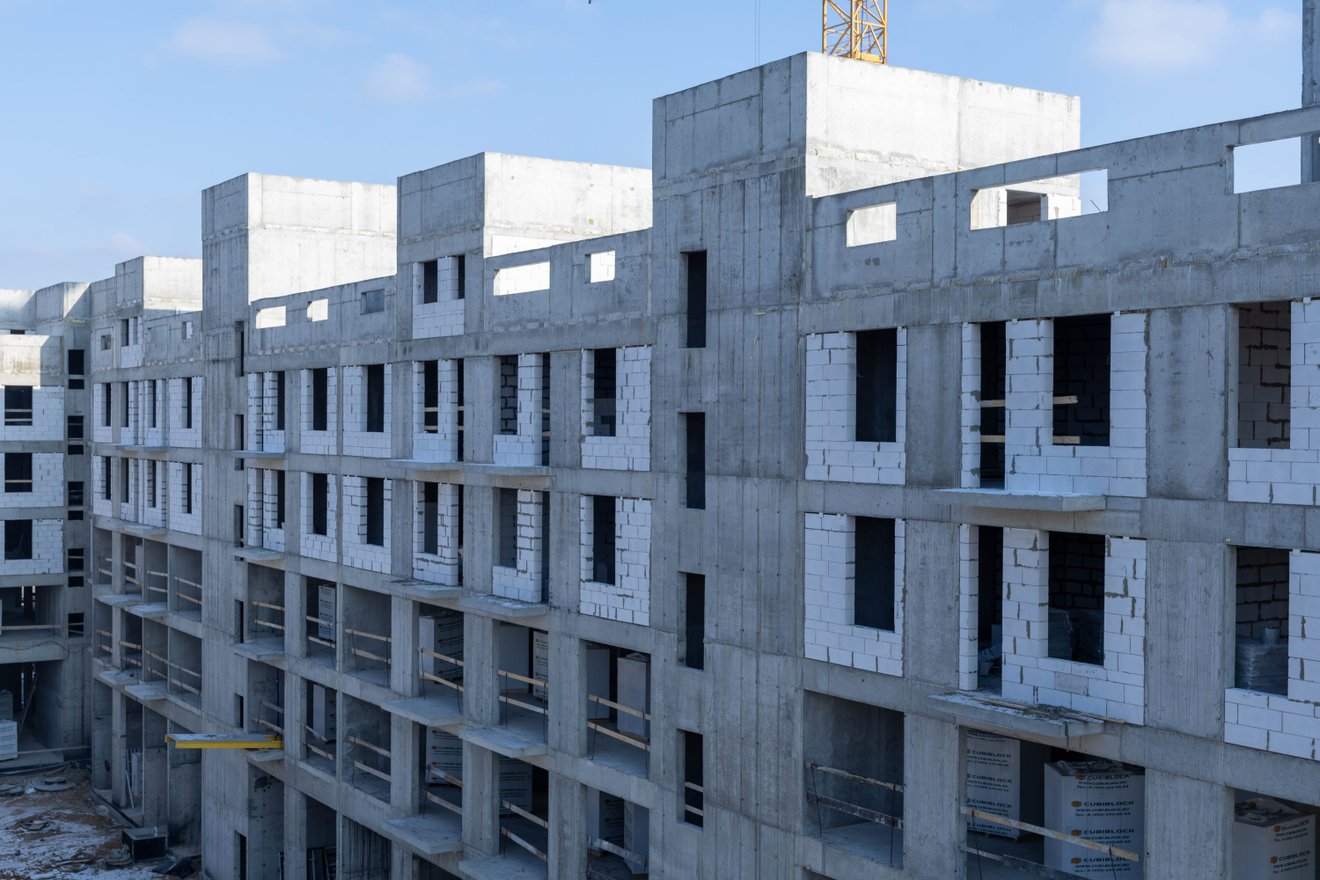

- С внутренней части здания завершена установка направляющих для монтажа облицовки фасада.

- Производятся работы по устройству витражей входных групп.

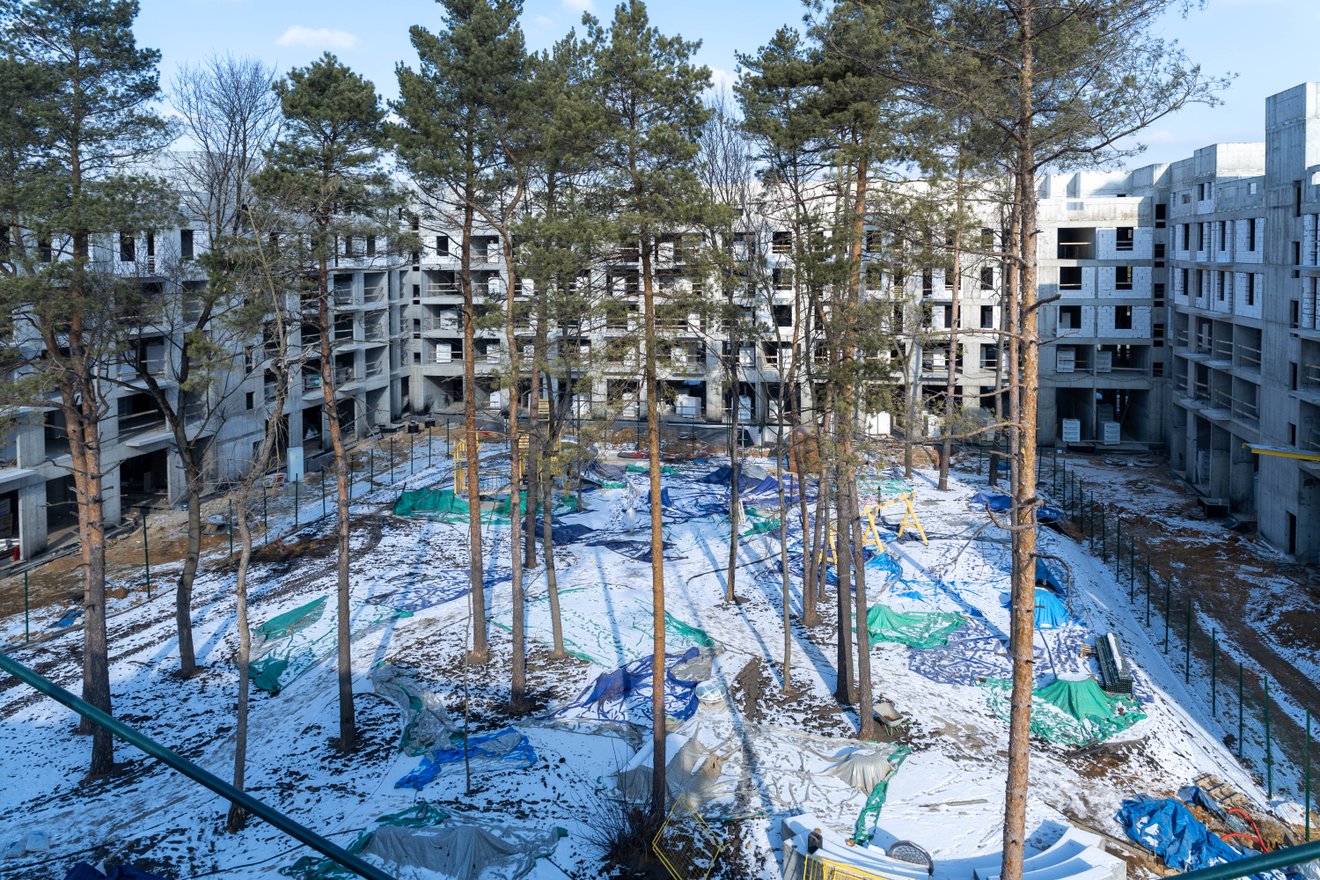

Благоустройство территории:

- Завершены работы по устройству бетонной подготовки под детские площадки, площадки для отдыха и занятий спортом.

- Проложены тротуарные дорожки между площадками.

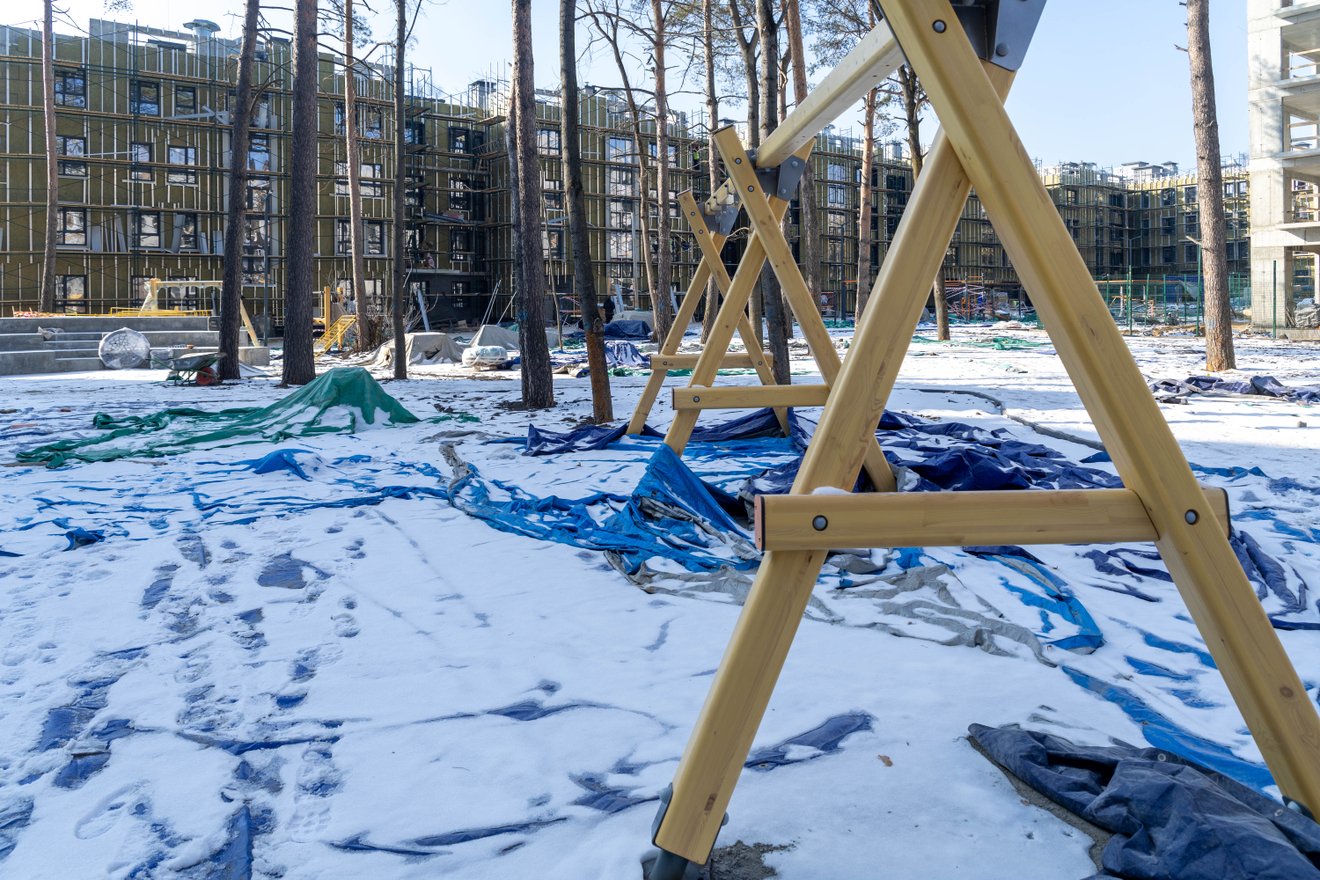

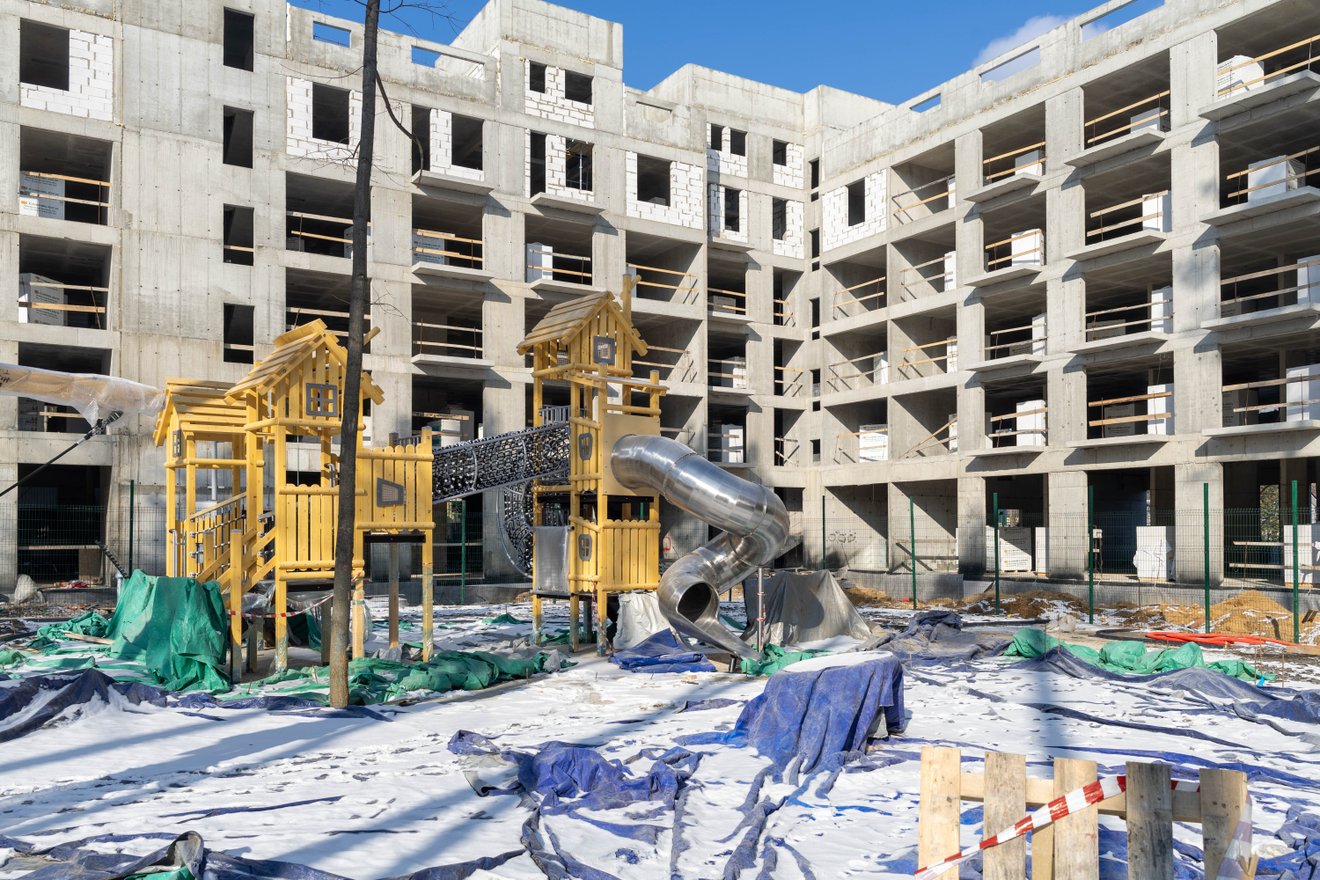

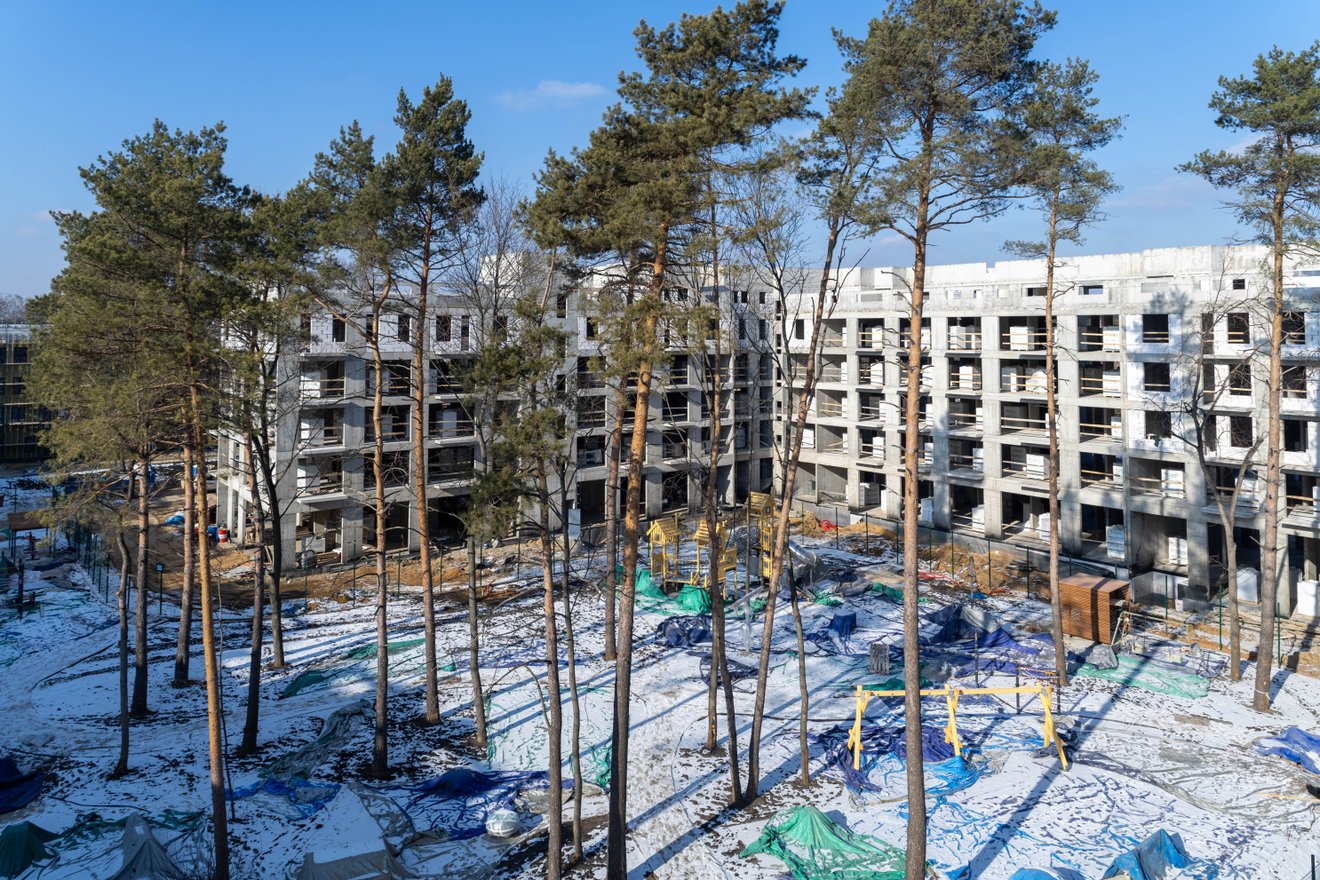

- Установлены детские игровые комплексы, перголы, комплексы для занятия спортом.

- Произведено подключение наружного дворового освещения.

Подвальная часть дома:

- Завершена установка наружных входных дверей в подвал.

- Завершена установка противопожарных дверей в технические помещения.

- Ведутся работы по изготовлению и монтажу металлоконструкций келлеров.

- Устанавливаются противопожарные двери в помещения келлеров.

- В келлерах устанавливаются светильники с датчиками движения и светильники аварийного освещения.

- Завершаются работы по устройству полимерных полов в помещениях келлеров и подвала.

- Завершена финишная отделка технических помещений.

Инженерные работы в подвальной части:

- произведен запуск вентиляционных установок в подвальной части.

- по инженерным системам подвала производятся пуско-наладочные работы, производится программирование работы инженерных систем.

Внутренние работы:

- Производится укладка керамогранита на полах в МОП, лифтовых холлах, на лестничных клетках и маршах.

- Выполнена штукатурка стен, производится декоративная штукатурка стен в МОПах и лестничных клетках;

- Ведутся работы по монтажу квартирных дверей;

- Производятся отделочные работы в колясочных и в помещениях КУИ;

- Внутри входных групп ведутся работы по остеклению витражных алюминиевых конструкций.

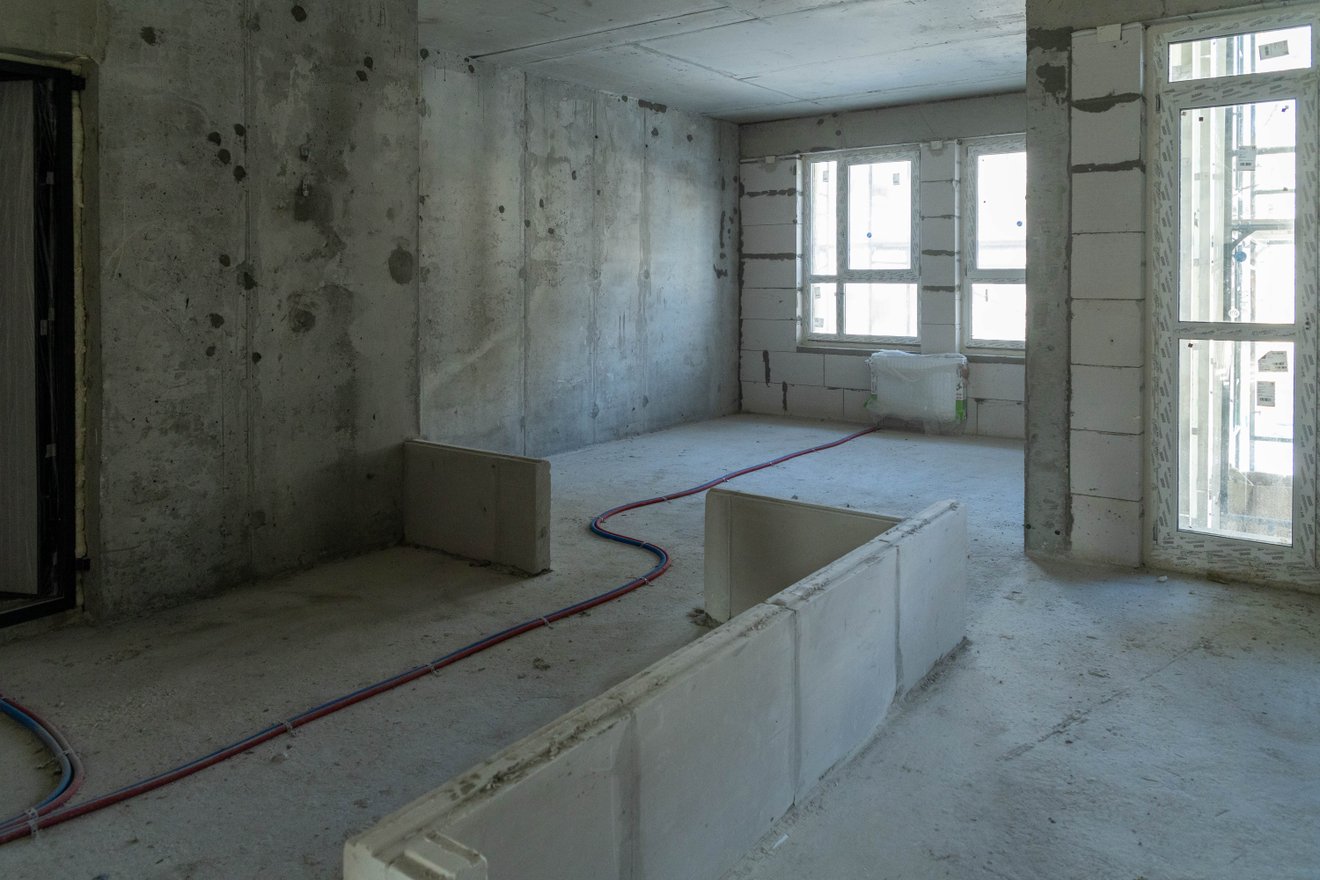

- В квартирах ведется работа по установке счетчиков холодной и горячей воды.

Дом №2

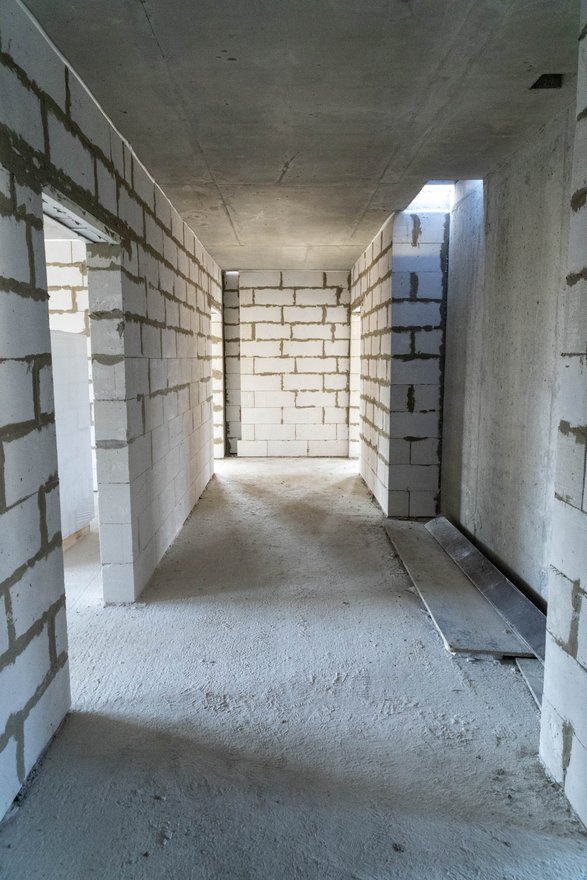

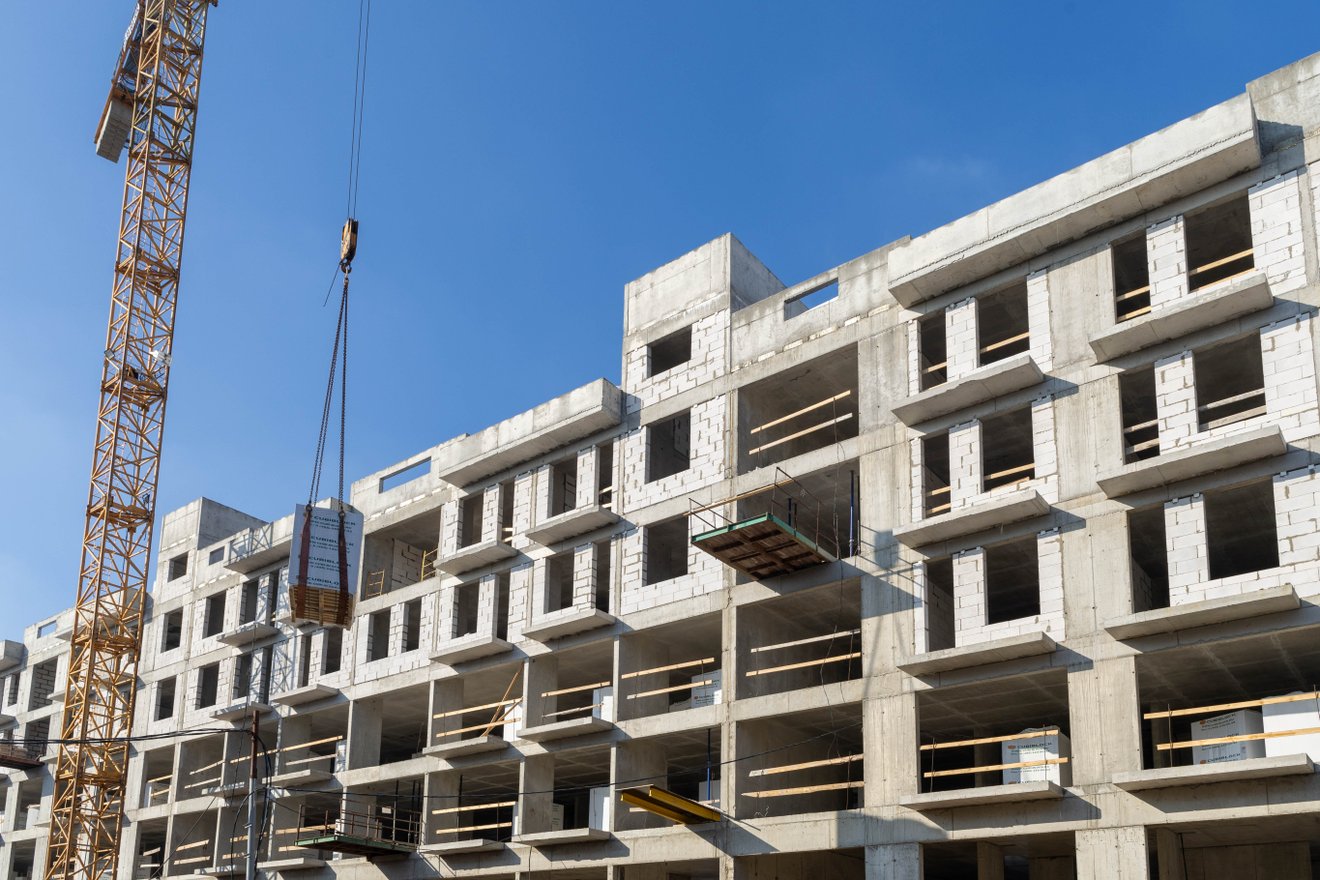

- Продолжаются работы по устройству наружных и внутренних стен. На данном этапе выполнены работы на антресольном этаже, на 5-ом и 4-ом этажах;

- Завершены работы по монтажу ливневой и хозяйственно-бытовой канализации, водопровода, системы уличного освещения.

- Выполняется подъем и складирование строительных материалов на этажи для выполнения последующих работ.

Подробнее узнать о деталях стройки и посмотреть полный фотоотчет можно в разделе "Ход строительства" https://teatralni.g3.group/progress
